Gateopprusting på Ensjø

Vi skal tilrettelegge Rolf Hofmos gate og nordvestlig del av Ensjøveien til å bli mer tilgjengelig for gående, ved å øke fortausbredde og bygge buffer mellom ulike trafikantgrupper. Vi skal også bygge grønne overvannsløsninger.

Hva skal vi gjøre?

Rolf Hofmos gate og nordvestlig del av Ensjøveien skal nå få en ansiktsløfting. Målsettingen er å bygge attraktive og trygge byrom, samt bedre fremkommeligheten for gående og syklende på Ensjø.

Hvor på Ensjø

Prosjektet er delt i to separate gater:
-Rolf Hofmos gate: strekningen mellom Ensjøveien og jerbaneundergangen mot Kampen
-Ensjøveien: nordsiden av gata, mellom Vestre parkdrag og Ensjøveien 6 A

Hvorfor oppgraderer vi gatene på Ensjø

I 2023 vedtok bystyret Gåstrategi for Oslo. Målet er at det skal være trygt og enkelt å være fotgjenger i Oslo. Gange er en fleksibel transportform, som er viktig i hverdagen til folk, viktig for folkehelsen og en viktig del av løsningen på klimautfordringene. Prosjektet er primært ment å gjøre området mer tilgjengelig og tilrettelagt for gående ved å øke fortausbredde og bygge buffer mellom de ulike trafikantgruppene. Krysningspunkter for fotgjengere skal også sikres og i bufferen skal vi skal bygge åpne og frodige overvannsløsninger i form av regnbed. I bedene skal det plantes vegetasjon.

Prosjektet omfatter to delprosjekter:

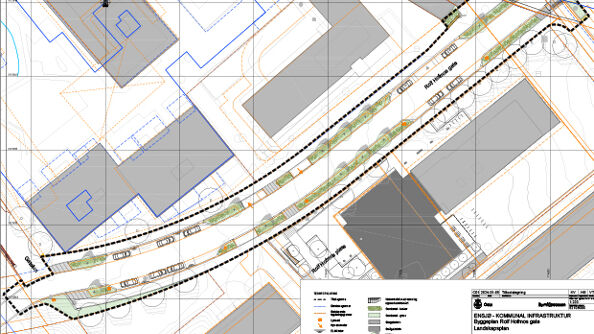

Del 1 er Rolf Hofmos gate mellom Ensjøveien og undergangen til Gjøvikbanen, en strekning på omtrent 170 meter.

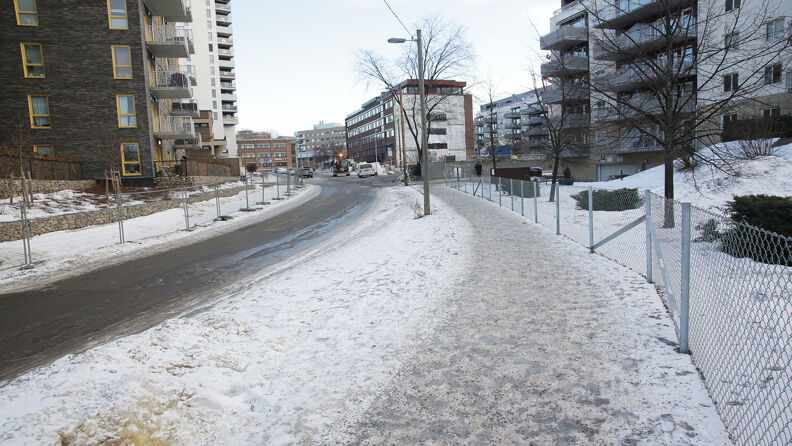

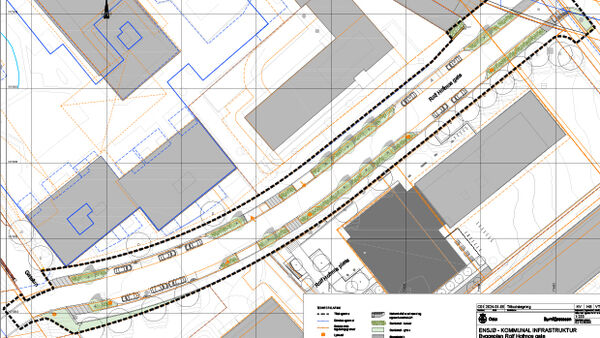

Rolf Hofmos gate, fra Ensjøveien til Kampen
Øverst i høyre sees Ensjøveien, mens vi nederst til venstre ser jernbaneundergangen mot Kampen.

Den aktuelle delen av Rolf Hofmos gate er nedslitt etter mange års bygge- og anleggsaktivitet i området, og er moden for en oppgradering.

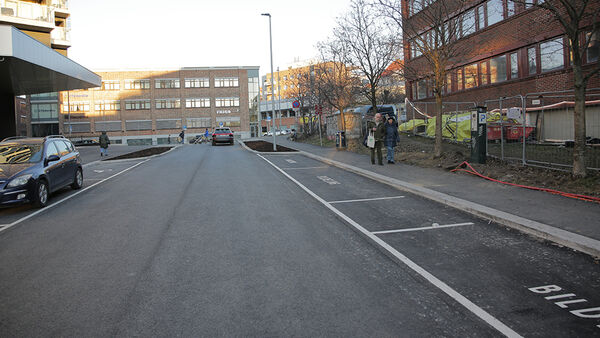

Gata skal oppgraderes med ett kjørefelt i hver retning, tosidig fortau og tosidig parkering på deler av strekningen. Parkeringsplassene skal tilrettelegges for HC og bildeling. I tillegg vil ladesøylene bli oppgradert til en makseffekt på 22 kW.

18. september flyttes trafikken over til venstre side av Rolf Hofmos gate
Rolf Hofmos gate er delt på langs og vil i første del av prosjektet være enveiskjørt i retning fra Ensjøveien mot Kampen, på høyre side av veien. 18. september flyttes trafikken til venstre side av midtdeler.

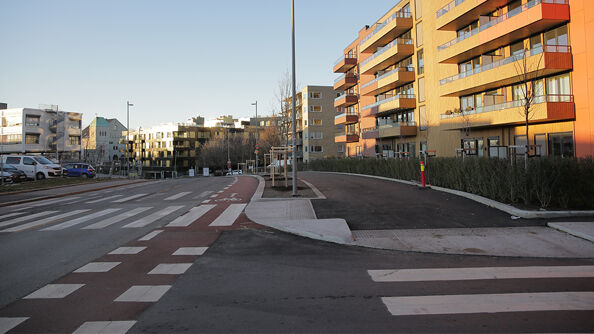

Rolf Hofmos gate blir asfaltert uke 46
Rolf Hofmos gate er nå klar til asfaltering. Vi forventer asfalt i løpet av uke 46.

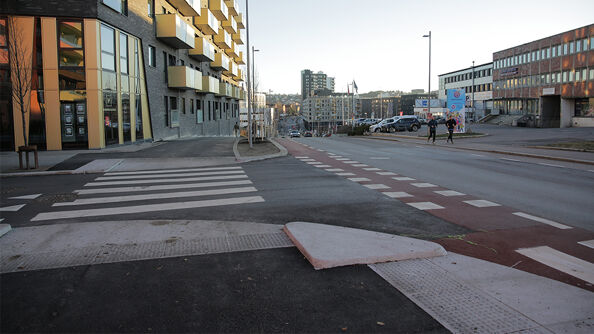

Det legges stein i krysset Rolf Hofmos gate/Ensjøveien
I krysset Rolf Hofmos gate/Ensjøveien legges siste hånd på verket for å bli ferdig med alle detaljer før asfaltering uke 46.

Det vil etableres grønn rabatt mellom kjørefeltet og fortauene på delene av strekningen det ikke er adkomster, fotgjengerfelt eller parkering.

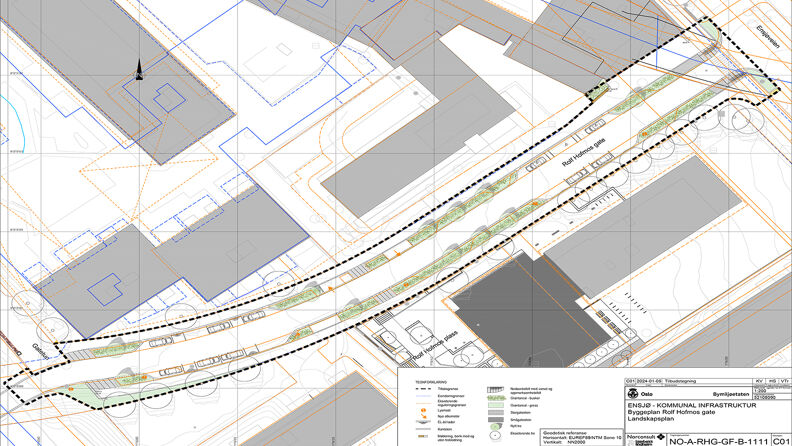

Tverrsnitt Rolf Hofmos gate
Illustrasjonen viser tverrsnitt av gata, etter oppgraderingene.

Del to av planområdet omfatter nordlig del av Ensjøveien, strekningen fra Vestre parkdrag til Ensjøveien 6A.

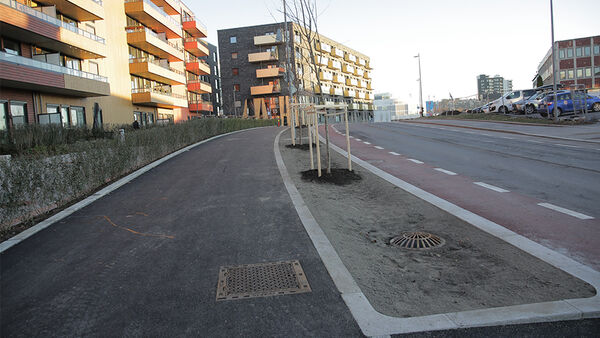

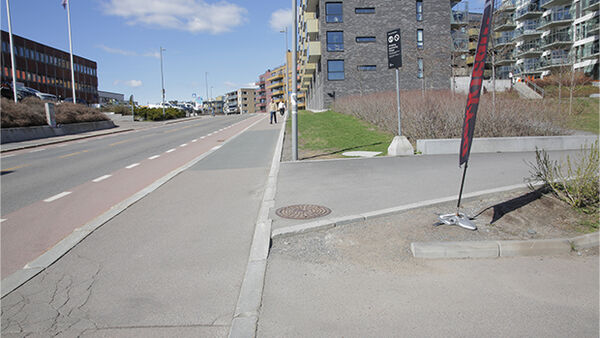

Prosjektets yttergrense, mot sør
Vestre parkdrag, som går inn til høyre på bildet, utgjør prosjektområdet yttergrense mot sør.

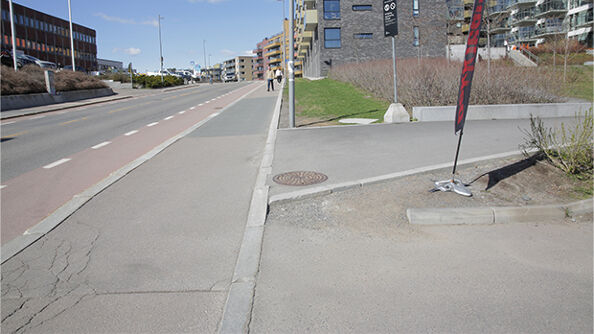

Ensjøveien
Illustrasjonen viser anleggsområdet i Ensjøveien.

Strekningen skal oppgraderes med grønne rabatter, nytt fortau, samt nytt drenerings- og belysningssystem.

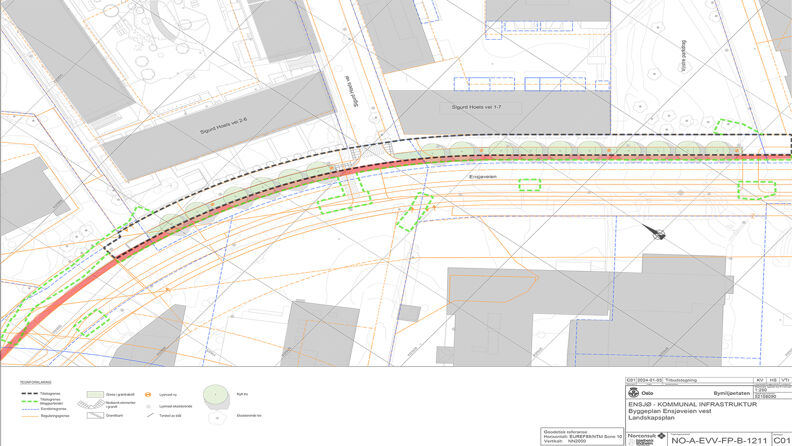

Snittegning av Ensjøveien
Illustrasjonen viser snitt av Ensjøveiens nordlige side når prosjektet er fullført.

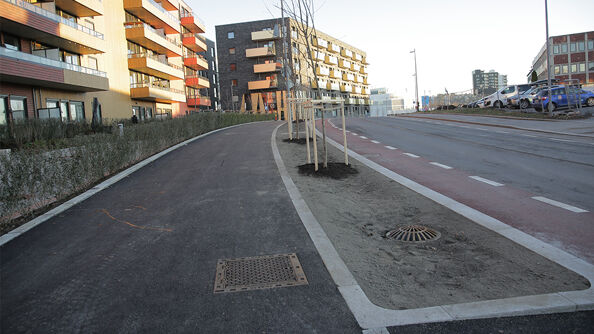

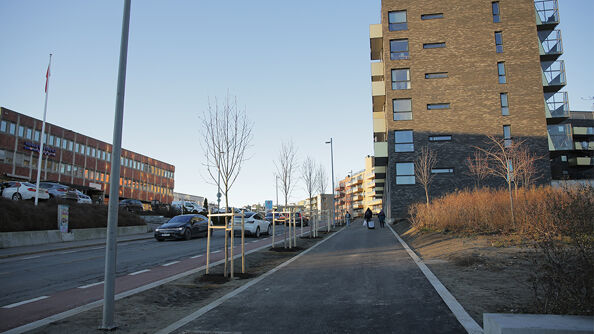

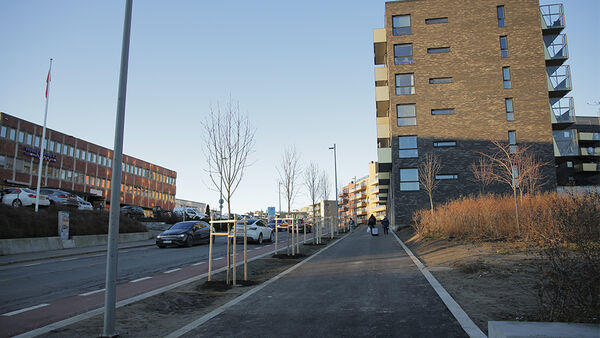

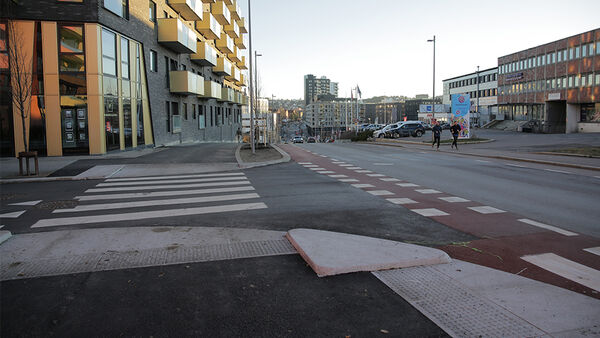

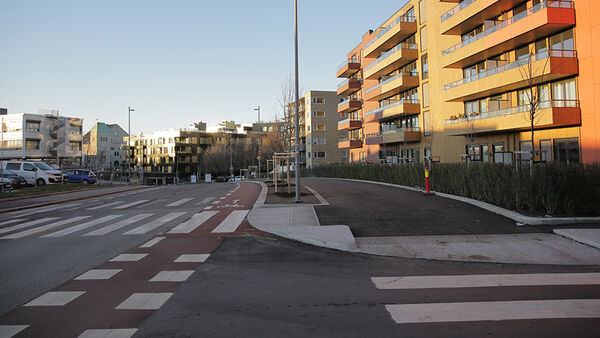

Regnbedet utenfor Sigurd Hoels vei 1-7 er ferdig
Regnbedet utenfor Sigurd Hoels vei 1-7 er ferdig og det er asfaltert på begge sider. Nå gjenstår kun oppfylling og beplantning.

Utenfor Sigurd Hoels vei 2-6 forventer vi at det blir ferdig i løpet av uke 46
Regnbedet utenfor Sigurd Hoels vei 2-6 mangler kantstein på en side. I løpet av uke 46 forventes det at det er lagt asfalt.

Fortauet skal flyttes nærmere fasadene, slik at det blir plass til en grønn rabatt mellom fortau og kjørefelt.

Hva skjer når?

Rolf Hofmos gate

Prosjektet hadde anleggsstart i Rolf Hofmos gate siste uka i april 2024. Det er gjennomført omfattende arbeider med rør og kabler. I gata ligger det både fjernvarmerør, høyspent til lokal distribusjon og regionkabel med høyspent, i tillegg til vann- og avløpsrør. Alt dette må entreprenøren forholde seg til når det skal etableres nye rør og kabler. Som man ser på bildene deles Rolf Hofmos gate på langs hvor ett kjørefelt holdes åpent for enveistrafikk, fra Ensjøveien mot Kampen, mens det graves i motatt felt. 18. september, når grunnarbeidene er ferdig på første side, bytter arbeidene til motsatt side. Det forventes at arbeidet i Rolf Hofmos gate blir ferdig i løpet av 2024.

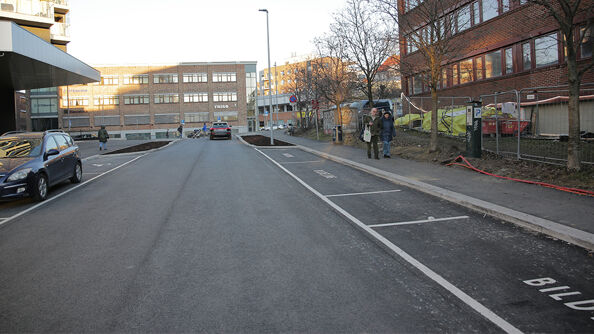

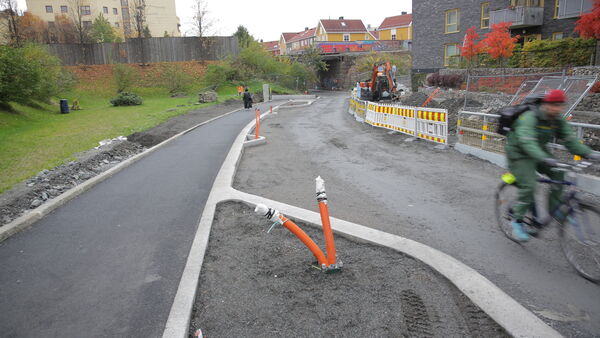

Rolf Hofmos gate er klar for asfaltering
I Rolf Hofmos gate er det satt kantstein og ferdig avrettet, klart for asfaltering.

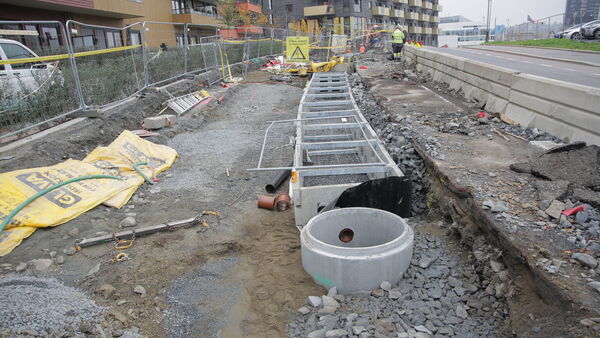

Plantekasser i Rolf Hofmos gate
På nordsiden av Rolf Hofmos gate er det satt plantekasser og det er satt kantstein. I midten av november blir det asfaltert.

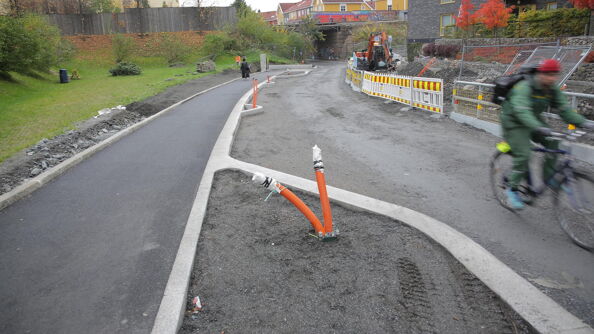

Ensjøveien

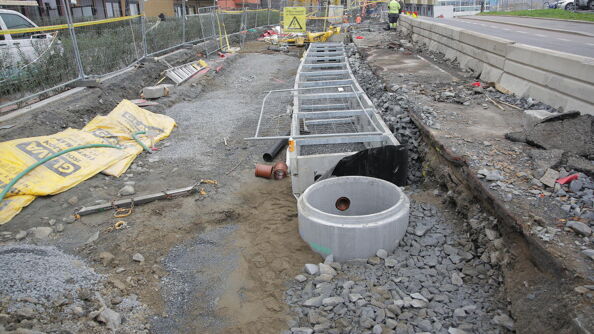

I Ensjøveien er arbeidet med å flytte høyspentkabler fullført. Så snart høyspentkablene var flyttet startet graving av overvannsanlegget og oppbygging av nytt fortau. Overvannsanlegget ligger såvidt dypt av vi støtte på fjell. For å få på plass kummer og rør måtte det pigges bort fjell. Kummene er nå satt og rørene lagt og plantekassene er montert. Kantstein er satt i store deler av anlegget og det planlegges for asfaltering i midten av november.

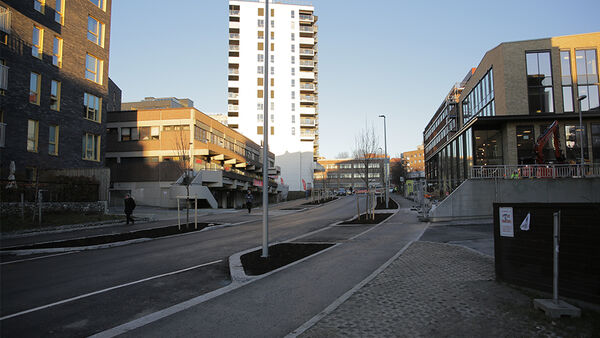

Prosjektet forventes ferdig i løpet av 2024.

Følg saken

Følg saken i saksinnsyn
Rolf Hofmos gate: 202308550
Ensjøveien: 202314239

Kontakt oss

Bymiljøetaten

Prosjektleder Bymiljøetaten
Aasulv Bygland
E-post:
postmottak@bym.oslo.kommune.no
Ved spørsmål – merk saken med Rolf Hofmoes gate/Ensjøveien 11700655

Telefon: 23 48 20 30
(Bymiljøetatens kundesenter)

Agaia AS

Nabokontakt
Spørsmål om teknisk gjennomføring og praktiske utfordringer
E-post: frida.elise.walle@agaia.no
