Område 13 Nordstrand

Denne artikkelen er en del av skolebehovsplanens kapittel 4 om behov og tiltak i grunnskolen.

Høring av Skolebehovsplan 2026-2045

Vi presiserer at det er PDF- versjonen av Skolebehovsplanen 2026-2045 som er gjeldende høringsdokument. Frist for innspill er 14. mai 2025.

TIl hovedside for kapittel 4

Områdekart

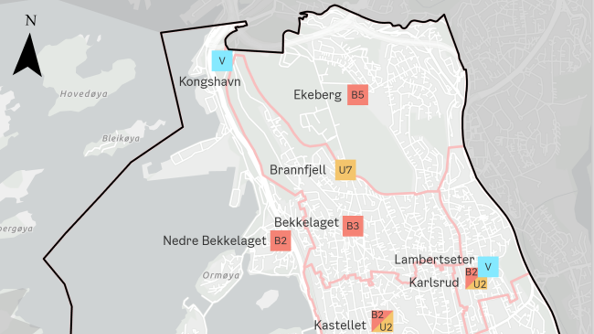

Kart over område 13 Nordstrand
Klikk på bildet for full størrelse (nytt vindu).

*Kapasitet ved Ekeberg skole inkluderer én midlertid parallell i paviljong (B1), permanent kapasitet er B4.

Prosjektstatus, tidligere vedtatte prosjekter

Rehabilitering og utvidelse av Lambertseter skole

Lambertseter skole skal rehabiliteres og utvides slik at skolen får gjennomgående tre paralleller på barne- og ungdomstrinnet. Midlertidighet i byggeperioden planlegges løst ved paviljonger i nærområdet. Det planlegges at skolen flytter ut i midlertidighet fra skolestart 2026. Oslobygg planlegger for ferdigstillelse i perioden 2030-2033.

Oppgradering av sanitære forhold og luftmålinger ved Ekeberg skole

Skolenes sanitære forhold ble oppgradert vinter 2024 med ny belysning, samt det er gjennomført tiltak for å bedre forholdene med lukt. Det er gjennomført luftmålinger i et representativt utvalg av skolens arealer.

Midlertidige paviljonger ved Ekeberg skole opprettholdes fram til ny, økt kapasitet er ferdigstilt i området.

Foreslåtte endringer og nye tiltak

Utdanningsetatens begrunnelse og vurderinger for tiltakene som foreslås under kan leses i Endringer i skolestrukturen i grunnskolen i Oslo. Relevante fokusområder i rapporten er Gamle Oslo og Nordstrand.

Rehabilitering, omstrukturering og utvidelse av Karlsrud skole

Utdanningsetaten foreslår å rehabilitere og omstrukturere Karlsrud til B4. Tiltaket kan tidligst gjennomføres fra skolestart 2028, ved å flytte ungdomstrinnet over til Brannfjell skole. Brannfjell skole får ledig kapasitet som følge av at den foreslåtte ungdomskolen i Bjørvika kan få elever fra Ekeberg og Nedre Bekkelaget skoler. Rehabiliteringen av skolen er planlagt i første halvdel av 2030-tallet. Det planlegges at skolen bruker de midlertidige paviljongene på Lambertseter skole i byggeperioden. Ferdigstillelsesår vil derfor avhenge av framdrift for Lambertseter skole.

Ny barneskole på Holtet etableres ikke

Utdanningsetaten foreslår ikke å etablere ny barneskole (B2) på Holtet og at elevbehovet i området kan løses ved å omstrukturere og utvide Karlsrud skole til B4. Dette er vurdert som en bedre løsning framfor å etablere en ny, liten barneskole på Holtet.

Rehabilitering av Bekkelaget skole utsettes

Utdanningsetaten foreslår at utvidelsen av Bekkelaget skole kan gjennomføres senere i perioden, ved behov. Skolen har ikke behov for rehabilitering på nåværende tidspunkt.

Utvikling og kapasitet i området

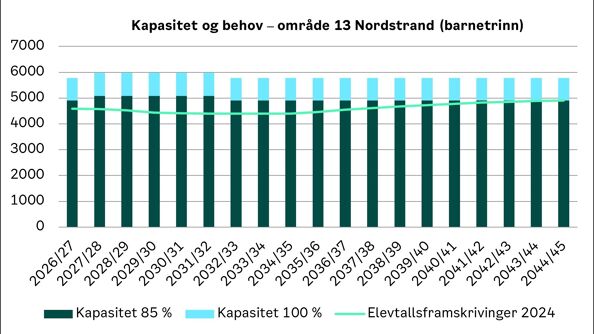

graf

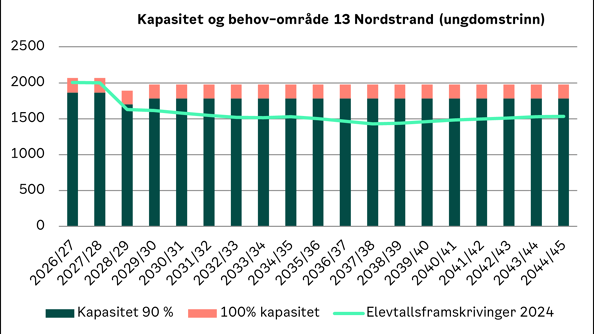

graf

På barnetrinnet forventes det en økning i elevtallet i siste halvdel av planperioden, men tilstrekkelig med kapasitet på områdenivå.

Som følge av utvidelsen av Karlsrud skole til B4, avvikles midlertidige paviljonger ved Bekkelaget og Ekeberg skoler, som til sammen har kapasitet B2 i midlertidige paviljonger.

På ungdomstrinnet forventes det en liten nedgang i elevtallet i planperioden. I foreslåtte tiltak foreslås det at Nedre Bekkelaget og Ekeberg skoler får ny ungdomsskoletilhørighet til ny skole i Bjørvika fra skolestart 2028 (i område 1). Elevgrunnlaget ved disse skolene utgår derfor fra grafen fra skolestart 2028 og framskrivingene får dermed en nedgang mellom skoleåret 2027/28 og 2028/29.
